Dự án gọi đầu tư 12-18/09/2026: 4 khu đô thị gần 1 tỷ USD và 2 nhà máy điện gió gần 16.7 ngàn tỷ

20/09/2026 08:28

Dự án gọi đầu tư 12-18/09/2026: 4 khu đô thị gần 1 tỷ USD và 2 nhà máy điện gió gần 16.7 ngàn tỷ

Tuần 12-18/09/2026, có 5 tỉnh, thành gọi đầu tư 9 dự án, với tổng vốn gần 42.9 ngàn tỷ đồng. Trong đó, nổi bật là Khu đô thị du lịch sinh thái Thiên Cầm hơn 17.2 ngàn tỷ tại Hà Tĩnh.

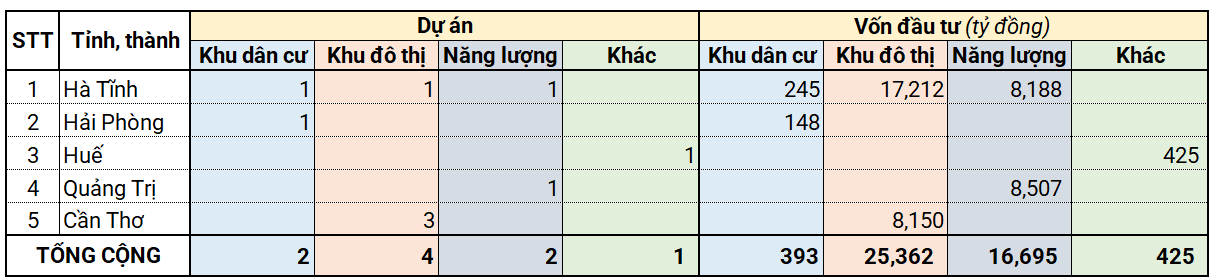

Các dự án được mời đầu tư tuần 12-18/09/2029
Nguồn: Người viết tổng hợp

Hà Tĩnh: 3 dự án

Sở Tài chính tỉnh Hà Tĩnh thông báo chuẩn bị gọi đầu tư dự án Khu đô thị du lịch sinh thái Thiên Cầm, diện tích hơn 180ha tại xã Thiên Cầm, tổng vốn đầu tư gần 17,212 tỷ đồng.

Quy mô gồm 1,795 căn liền kề, 577 căn biệt thự, 975 căn hộ nhà ở xã hội và 141 lô đất tái định cư, cùng hệ thống khách sạn, nghỉ dưỡng, trung tâm hội nghị quốc tế và sân golf.

Theo kế hoạch, quá trình lựa chọn nhà đầu tư dự kiến diễn ra từ quý 3/2026 đến quý 1/2027. Thời hạn hoạt động của dự án 50 năm. Tiến độ thực hiện đến quý 2/2030, dự kiến hoàn thành các hồ sơ, thủ tục và khởi công xây dựng vào quý 1/2027.

Hà Tĩnh cũng tìm nhà đầu tư cho Nhà máy điện gió Kỳ Ninh đặt tại phường Hải Ninh, công suất thiết kế 198MW. Dự án gồm 24 trụ tuabin gió, công suất 8.25MW mỗi trụ, cùng trạm biến áp nâng áp 35/220kV, đường dây 220kV đấu nối nhà máy với chiều dài khoảng 7.73km và các hệ thống phụ trợ. Tổng vốn đầu tư gần 8,188 tỷ đồng, thời hạn hoạt động 50 năm và dự kiến hoàn thành trước tháng 3/2030.

Ngoài ra, Khu dân cư nông thôn Cẩm Quang tại xã Cẩm Xuyên, vốn đầu tư gần 245 tỷ đồng cũng được mời quan tâm. Tiến độ thực hiện 24 tháng kể từ ngày có quyết định giao đất, cho thuê đất.

Hải Phòng: 1 dự án

Văn phòng HĐND và UBND xã An Phú thông tin về dự án đầu tư xây dựng điểm dân cư mới xã An Phú, tổng vốn đầu tư hơn 148 tỷ đồng. Dự kiến xây dựng công trình nhà ở (xây thô hoàn thiện mặt ngoài) tại 32 lô đất, cao 05 tầng.

Các lô đất ở còn lại gồm 74 lô đất nhà ở liền kề và 6 lô đất nhà ở biệt thự, nhà đầu tư được lựa chọn được phép chuyển nhượng quyền sử dụng đất theo hình thức phân lô bán nền (không yêu cầu xây thô). Thời hạn hoạt động của dự án 5 năm. Tiến độ thực hiện 24 tháng kể từ ngày nhà đầu tư được bàn giao đất.

Quảng Trị: 1 dự án

Sở Công Thương Quảng Trị mời nhà đầu tư quan tâm Nhà máy điện gió Phúc Lộc Thọ, công suất 200MW, được triển khai gần bờ biển, nằm trong phạm vi 6 hải lý thuộc phường Bắc Gianh, xã Đông Trạch và xã Hoàn Lão. Quy mô gồm 32 tuabin gió, mỗi tuabin có công suất 6.25MW.

Diện tích dự kiến sử dụng đất và mặt nước khoảng 69ha. Tổng vốn đầu tư 8,507 tỷ đồng, thời gian hoạt động 50 năm. Dự kiến hoàn thành và đưa vào hoạt động trong vòng 18 tháng kể từ ngày có quyết định giao đất, cho thuê đất và giao khu vực biển, đảm bảo vận hành thương mại chậm nhất trong năm 2029.

Cần Thơ: 3 dự án

Ngày 16/09, UBND TP. Cần Thơ phê duyệt thông tin dự án và bảng theo dõi tiến độ thực hiện các hoạt động lựa chọn nhà đầu tư đối với 3 khu đô thị mới 927C, gồm khu 1, khu 2 và khu 3, tổng diện tích hơn 657ha.

Trong đó, khu đô thị mới 927C - khu 1 có diện tích hơn 279.2ha, nằm tại xã Phú Hữu và xã Châu Thành. Sơ bộ chi phí thực hiện dự án hơn 3,740 tỷ đồng, chưa bao gồm sơ bộ chi phí cắm mốc xác định ranh giới, san lấp, bồi thường, giải phóng mặt bằng.

Khu đô thị mới 927C - khu 2 rộng 204.5ha và khu đô thị mới 927C - khu 3 quy mô hơn 173.4 ha cùng tại xã Phú Hữu. Sơ bộ chi phí thực hiện lần lượt gần 2,297 tỷ và gần 2,118 tỷ đồng.

Các dự án có thời hạn hoạt động 50 năm, tiến độ thực hiện không quá 120 tháng kể từ khi được giao đất. Thời gian bắt đầu tổ chức lựa chọn nhà đầu tư được xác định từ quý 3/2026.

Huế: 1 dự án

Sở Tài chính TP. Huế giới thiệu dự án Khu Ký túc xá Sinh viên tại khu Quy hoạch Đại học Huế, diện tích 8,254m2, tại phường An Cựu, tổng vốn đầu tư 425 tỷ đồng. Thời gian thực hiện không quá 30 tháng.

Thanh Tú
